WBS項目洗い出し

登録は簡単!. 無料です
または 登録 あなたのEメールアドレスで登録

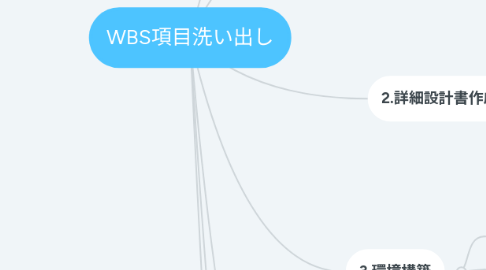

WBS項目洗い出し により Mind Map: WBS項目洗い出し

1. 基本・詳細設計クライアントレビュー10/18(月)

2. 1.基本設計書作成

2.1. ER図作成

2.1.1. 碇さん(9/30-10/5)

2.2. 画面イメージ図

2.2.1. まささん、鴨下(9/25-10/5)

2.3. 画面遷移図作成

2.3.1. 大内田さん(10/4-10/9)

2.4. 画面一覧

2.4.1. 大内田さん(10/4-10/9)

2.5. コンポーネント設計書作成

2.5.1. 大内田さん(10/8-10/16)

3. 3.環境構築

3.1. フロント 環境構築調査

3.1.1. 大内田さん(9/25-10/2)

3.2. バックエンド 環境構築調査

3.2.1. 大内田さん(9/25-10/2)

3.3. AWSアカウント作成・構築

3.3.1. かりんさん

3.4. Auth0 環境構築調査

3.4.1. 碇さん

4. 2.詳細設計書作成

4.1. CRUD API仕様書作成(目標)

4.1.1. 久木田さん

4.2. CRUD API仕様書作成(コメント)

4.2.1. 久木田さん

4.3. CRUD API仕様書(ユーザー)

4.3.1. 久木田さん

4.4. CRUD API仕様書作成(Slack連携)

5. 4.CRUD機能実装

5.1. ユーザー目標登録機能

5.2. ユーザー目標参照機能

5.3. ユーザー目標変更機能

5.4. ユーザー目標削除機能

5.5. コメント登録機能

5.6. コメント参照機能

5.7. コメント変更機能

5.8. コメント削除機能

5.9. Auth0を使ったslack連携機能

5.10. アカウント参照機能

5.11. アカウント更新機能

5.12. アカウント削除機能

6. 5.画面実装

6.1. アカウント仮登録画面

6.1.1. アカウント仮登録機能

6.2. ログイン画面

6.2.1. ログイン機能

6.3. アカウント情報登録画面

6.3.1. アカウント情報登録

6.4. パスワード再設定画面

6.4.1. パスワード再設定メール送信

6.5. パスワードリセット画面

6.5.1. パスワードリセット

6.6. 一覧(ダッシュボード)画面

6.6.1. 一覧画面表示

6.6.2. メンター登録機能

6.7. アカウント詳細画面

6.7.1. アカウント詳細表示

6.8. 目標編集画面

6.8.1. 目標編集機能

6.9. コメント編集画面

6.9.1. コメント編集機能

6.10. メール認証画面

6.10.1. メール認証機能

7. テストフェーズ

7.1. 結合テスト仕様書作成

7.2. 結合テスト

7.3. 不具合箇所修正

7.4. デプロイ

7.5. データ移行
